[안산시 제공. 재판매 및 DB 금지]
(세종=연합인포맥스) 이효지 기자 = 향후 5년간 생산되는 전기를 실어 나를 송전선로 부족이 심각해질 것으로 관측됐다.
증가하는 전기 수요에 대응하고 재생에너지 비중을 늘리기 위해 송전선로 확충은 필수적이지만 한국전력의 적자로 설비 투자가 지체될 경우 전력 공급부터 재생에너지 발전까지 차질을 빚을 것으로 우려된다.
24일 에너지경제연구원의 '2023 중기 에너지 수요전망(2022~2027)'에 따르면 연구원은 "향후 5년 발전 부문의 가장 중요한 이슈는 송전 선로 제약"이라고 지적했다.

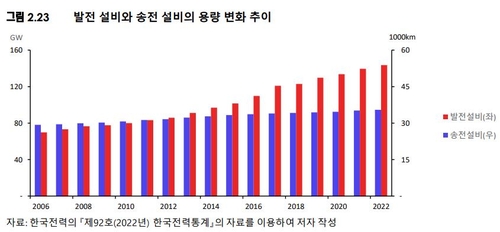

발전 설비는 원자력과 석탄 등 대규모 설비가 새로 들어서며 매년 증가세인 반면 송전 설비는 15년 전과 비교해 큰 차이가 없다.
동해안엔 신한울 1·2호기 등 새 발전소가 지어져 전력 공급이 늘 것으로 예상되고 서해안에선 태양광 발전을 통한 전력 생산이 많다.
정부는 동해안의 경우 신한울 1·2호기와 수도권을 잇는 송전선로를 지을 계획이었으나 주민 수용성 문제로 건설이 늦어지고 있다.
서해안에선 송전설비 준공 시기가 동해안보다 늦은 2032년으로 예상돼 그때까지는 송전 불안이 이어질 전망이다.
전체 에너지소비량에서 전력이 차지하는 비중인 전력화 비중은 지난 8월 기준 25.1%로 역대 최고치를 기록하는 등 오름세다.
지난해 약 555TWh였던 국내 전력 소비량은 반도체 클러스터, 데이터센터 구축 등으로 2036년엔 703TWh로 늘어날 것으로 예상된다.
이를 위해 송전망을 1.6배 늘리는데 56조5천억원이 소요될 전망이다.
한전은 설비투자 중 가장 큰 몫을 송배전에 배정하고 있으며 올해 6천억원대인 송배전 투자 규모는 내년에 8천억원을 넘길 것으로 예상된다.
그러나 적자로 휘청이는 한전은 일부 전력 시설의 건설 시기를 미룬 상황이다.
나민식 SK증권 연구원은 "태양광과 풍력 발전소가 밀집한 전라도, 강원도, 제주도에서 송전 문제가 있다"며 "한전의 누적 적자로 전력 인프라 투자가 줄면 재생에너지 보급에 제동이 걸릴 가능성이 커진다"고 지적했다.
이 때문에 송·배전망을 한전이 아닌 국가가 맡아 적기 건설을 보장하도록 하는 법안이 발의되기도 했다.
더불어민주당 양이원영 의원이 대표발의한 '탄소중립을 위한 전력계통 확보 특별법안'은 국가가 예산을 투자해 송·배전망을 구축하도록 하고 예산의 투명한 집행을 위해 전력계통 연계설비 개발사업자의 회계분리 의무 등을 담았다.
